●三田市民病院の跡地活用について

令和7年4月に行われた生活環境常任委員会で三田駅前地区市街地再開発事業の進捗状況について、下記の通り報告がありました。2年余りで住宅棟1期と商業棟が竣工する予定です。

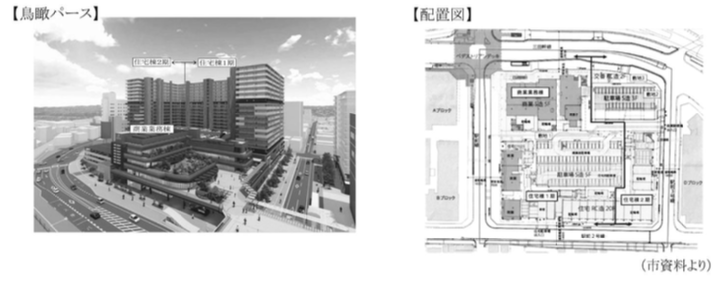

事業概要

(市資料より)

施工期間 令和3年度〜令和10年度
全体事業費 約302億円(うち国費71億円、県費19億円、市費36億円)
施設建築物 住宅棟20階(541戸)、商業棟5階、駐車場5階/3階、交番2階

竣工時期について

現在、施設建築物の基礎工事が進められていますが、令和7年3月に開催された臨時総会において、土壌汚染対策による工程への影響を踏まえ、竣工の時期が下記の通り約4か月遅れる見通しが報告されました。

施設 当初予定 変更後(予定)
住宅棟1期・商業棟 令和9年1月末 令和9年5月末
住宅棟2期他 令和9年10月末 令和10年2月末

マンション販売について

令和7年2月にマンションギャラリーが設置され、3月8日(土)から資料を請求された方を対象として、事前案内が開始されています。販売スケジュールは以下の通りです。

時期 内容
令和7年6月中旬 正式価格発表
6月下旬 申込手続き開始
7月上旬 販売手続き開始
