( 2014年5月 ) |
|
|

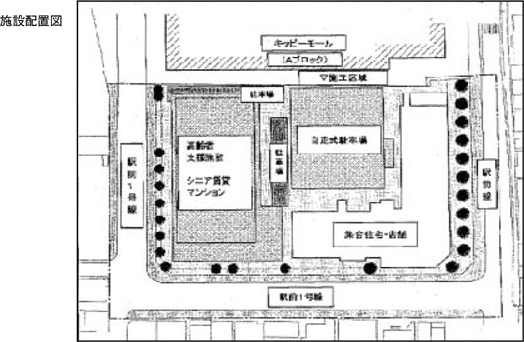

三日駅前Bブロック地区については、平成24年12月に
再開発組合が設立され、実施設計を行い、それに伴う事業
計画の変更や権利変換計画書作成が進められていました。
【今後のスケジュール】
○従前建物解体・除去(平成26年7月 )
○施設建築物新築工事着工(平成26年10月 )
○施設建築物工事竣工(平成28年5月 )
○再開発組合解散・精算(平成28年12月 )
|
